×

一个基于 FastAPI + React 面向中小制造企业的轻量级 MES

独孤求败 独孤求败 发表于2026-06-24 12:27:11 浏览150 评论0

抢沙发发表评论

面向中小制造企业的轻量级 MES,基于 RiverEdge SaaS 多租户平台。统一业务流程主线,支持 MTS/MTO,按需选择即可运转。

项目地址:https://github.com/kuaigeyun/kuaigeyun

演示环境

地址:https://kuaigeyun.com

体验方式:支持免注册直接体验,也可自行注册新用户或注册新租户。

后端说明:当前使用 FastAPI 进行功能验证;后续将增加 Axum 高性能版本。

注:环境仅为预览,仍在迭代中。

产品简介

核心定位

  • 轻量起步:专注生产执行核心环节,小企业可极简运行
  • 灵活扩展:按需开启销售、采购、质量、财务等模块
  • 需求驱动:销售预测与销售订单统一为「需求」,一套流程覆盖多种业务
  • 面向中国:针对一人多岗、数据录入量大、快速上手等痛点优化

典型用户:10–200 人离散制造企业,多品种小批量、按单或按库生产,需工单、报工、领料、入库等核心能力,希望用轻量系统替代 Excel 和纸质单据。

技术栈

层级
技术
前端
React 18 + TypeScript + Vite、Ant Design Pro、Three.js(3D 拓扑)
移动端
Expo 54 + React Native 0.81、Ant Design React Native、Expo Router
后端
FastAPI、Tortoise ORM + PostgreSQL
架构
多租户 SaaS、插件化应用

3D 模型来源:工厂拓扑 3D 视图使用 Kenney City Kit (Industrial)(CC0 公共领域)。

第三方资源与许可:字体、图标、动画等第三方资源声明见 NOTICE 及系统内「关于 → 版权声明」。

已上线模块

模块
功能概览
说明
销售管理
报价单、试样打样、销售预测、销售订单、发货通知
需求到出货闭环,支持 MTS/MTO
计划管理
需求管理、需求计算、生产计划、排程管理、计算配置、计算历史
统一处理预测与订单,自动生成工单与采购建议
采购管理
采购申请、采购订单、到货通知
支持采购申请与直采
生产执行
工单、报工、工位机触屏、返工单、委外、异常管理(缺料/交期/质量)
工单全生命周期
质量管理
来料/过程/成品检验、检验计划、质量追溯
贯穿来料、过程、成品
设备/工装
设备、模具、工装、故障、保养计划、保养提醒、设备状态
设备与工装全生命周期
仓储管理
入库/出库、线边仓、倒冲记录、库存、补货建议、盘点、调拨、组装/拆解、客户来料登记、条码映射、批次库存
线边仓与报工自动倒冲
分析中心
单据时效、单据效率、成本核算/对比/规则/明细/优化/报表、全追溯、经营看板
效率分析与成本管理
财务管理
应收、应付、发票、收款、付款、发票库
与业务单据联动
绩效管理
节假日、技能、员工配置、计件/工时单价、KPI 定义、绩效汇总
计件与工时绩效核算

基础数据:工厂建模(厂区、车间、产线、工位)、物料主数据、BOM、工艺路线、客户、供应商等。

业务流程

统一主线:需求来源(销售预测或销售订单)→ 需求计算 → 工单/采购 → 生产执行 → 入库/出库。系统按需求来源与关联关系自动区分 MTS/MTO。

销售订单与需求:销售订单(SalesOrder)为销售主实体;统一需求(Demand)为计划层视图,用于需求计算与工单生成。数据流:销售订单 → 下推生成 Demand → 需求计算 → 工单/采购。

计划四模块:需求管理(录入与生命周期)→ 需求计算(BOM 展开、库存扣减、净需求)→ 生产计划(人工调整、转工单)→ 排程管理(工单级排产)。工单可直连需求计算或经生产计划;采购可直采或经采购申请。

典型流程:MTO:销售订单 → 需求计算 → 工单/采购 → 生产 → 入库 → 出库;MTS:销售预测 → 同上;线边仓:报工触发 BOM 倒冲,从线边仓自动扣料。

产品优势

功能设计

  • 统一需求计算引擎:MRP/LRP 合并,按需求类型自动选择计算模式,支持多需求合并
  • 双路径可配置:工单直连或经生产计划,采购直采或经采购申请
  • 线边仓 + 报工倒冲:报工触发 BOM 倒冲,从线边仓自动扣料
  • 全链路文档追溯:需求 → 计算 → 工单 → 入库 → 出库,支持向上/向下追溯、变更影响分析

交互设计

  • 列表 + Modal 编辑 + Drawer 详情:新建/编辑用 Modal,详情用 Drawer,不离开列表
  • 工位机触屏:大按钮、大字体、全屏,扫码报工、数字键盘录入
  • 批量与一键:批量导入/删除/审核、一键生成工单与采购单、一键下推
  • 生命周期可视化:UniLifecycle 全节点展示单据状态流转

痛点解决

痛点
方案
系统太重、上线周期长
轻量设计,极简模式
一人多岗、操作繁琐
减少步骤、智能默认、一键操作、批量处理
数据录入量大
批量导入、智能填充、报工自动倒冲
业务模式多变(MTS/MTO)
统一主线、需求驱动、自动区分
流程不一致
流程开关配置,支持经/不经采购申请等

当前进展

已完成:销售(报价、试样、预测、订单、发货及报表)、计划(需求、计算、生产计划、排程、配置、历史及报表)、采购、生产执行、生产报表、质量、设备、仓储、分析中心、财务、绩效、系统与配置(初始化向导、极简/全流程切换、流程开关、模块开关、自定义字段)、报表与设计(kuaireport、打印模板设计器)、二维码与审批、甘特图排产、质量分析。

后续增强:行业模板、智能默认值;有限能力排程、更精细产能约束;第三方系统集成、企业上下游协同;多级审批配置、流程可视化编排;拖拉拽报表设计器、更多预制报表。

功能截图

共 23 张截图,覆盖登录、配置、流程、报表、生产执行、移动端、数据与上线等全部功能模块。

登录与工作台

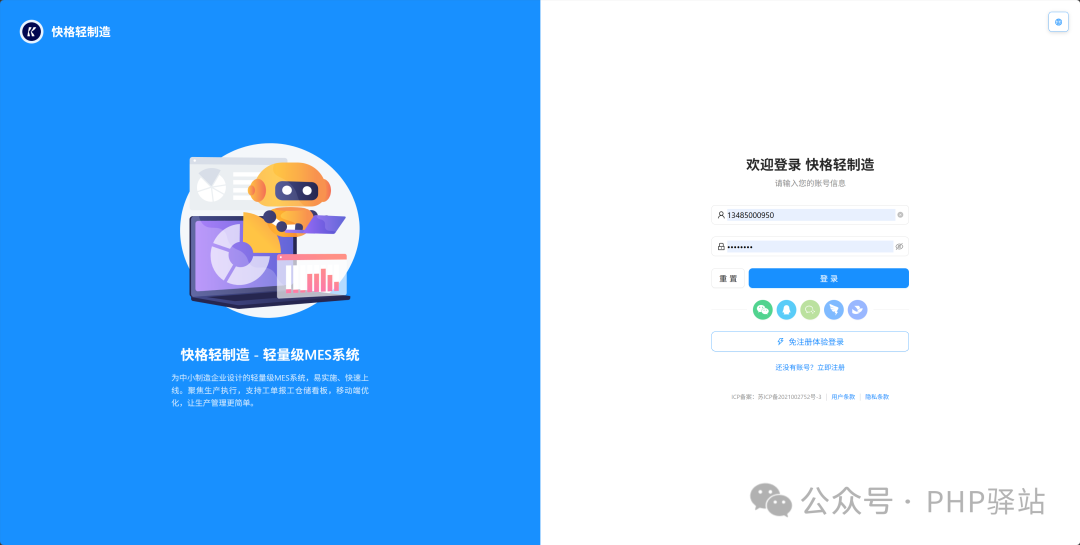

登录页面

工作台
登录页面
工作台

设计亮点:简洁登录、工作台数据概览,支持多租户与主题切换。

系统配置

主题配置

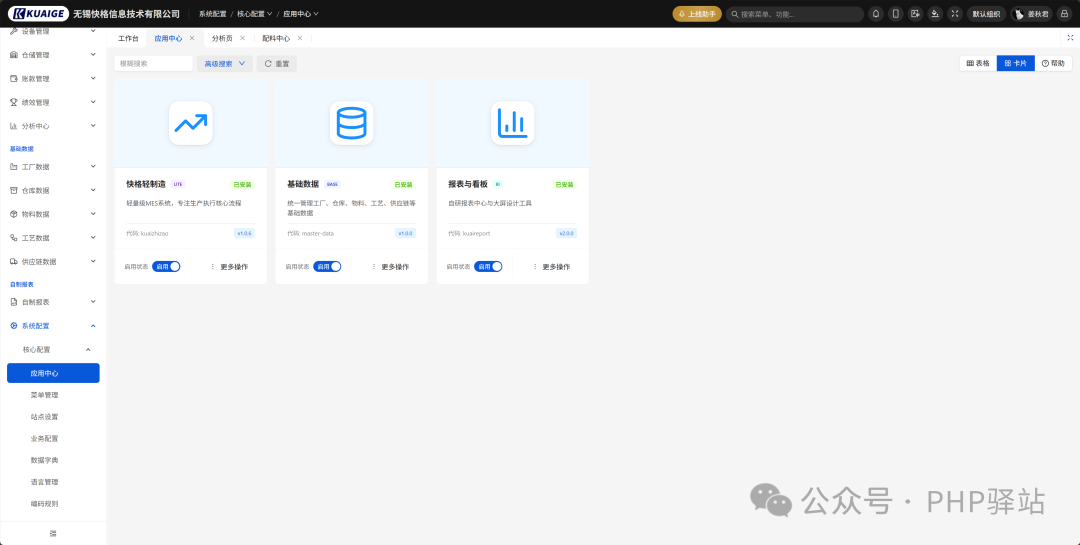

插件式应用

业务蓝图配置
主题配置
插件式应用
业务蓝图配置

自定义字段设置

外部数据连接

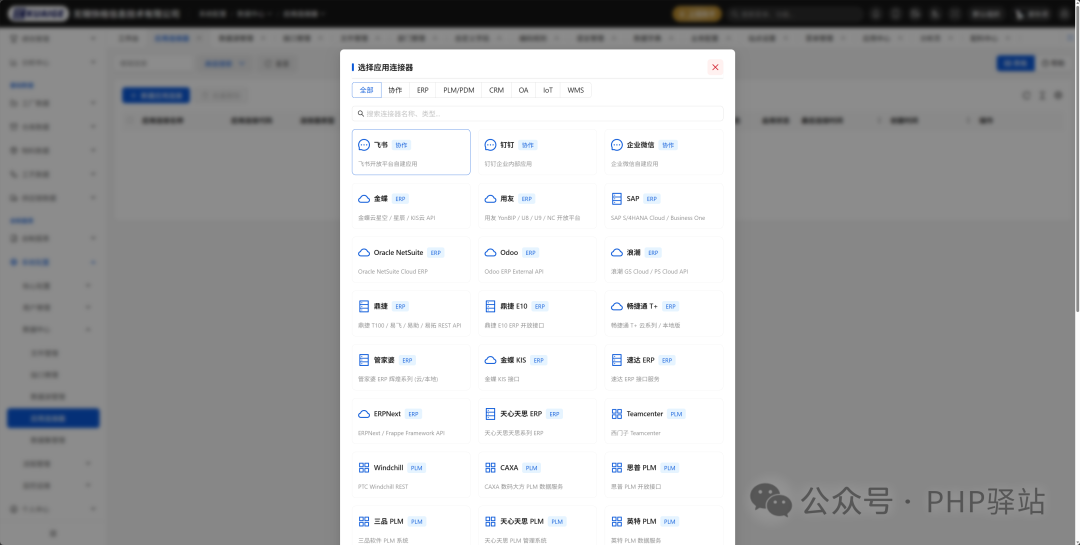

外部应用连接
自定义字段
外部数据连接
外部应用连接

设计亮点:插件化架构、业务蓝图可视化配置、自定义字段扩展、外部系统与数据源连接,满足企业个性化与集成需求。

流程与消息

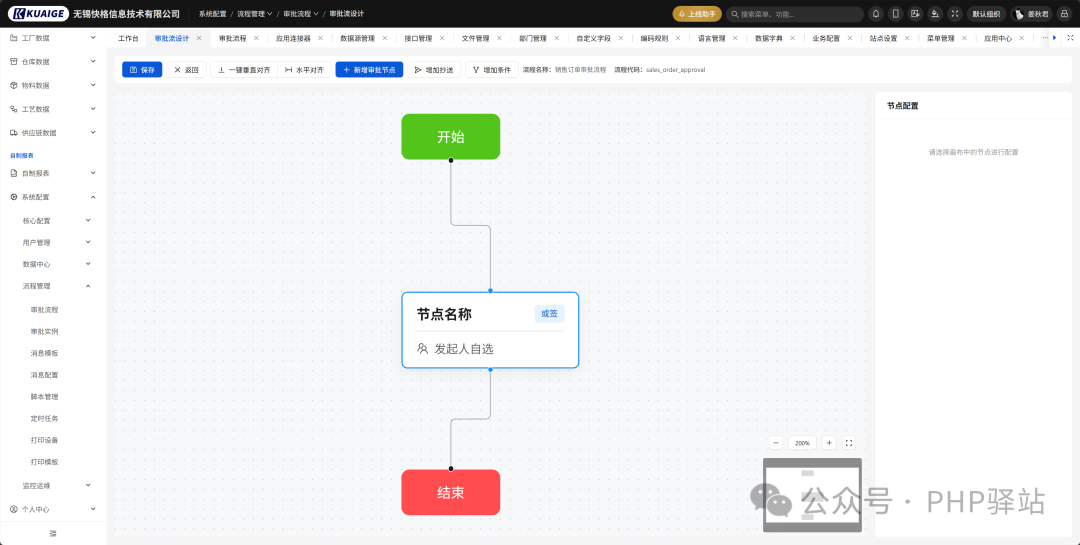

审批流设计

定时消息
审批流设计
定时消息

设计亮点:图形化审批流编排、定时消息推送,流程可配置、消息可追溯。

报表与设计

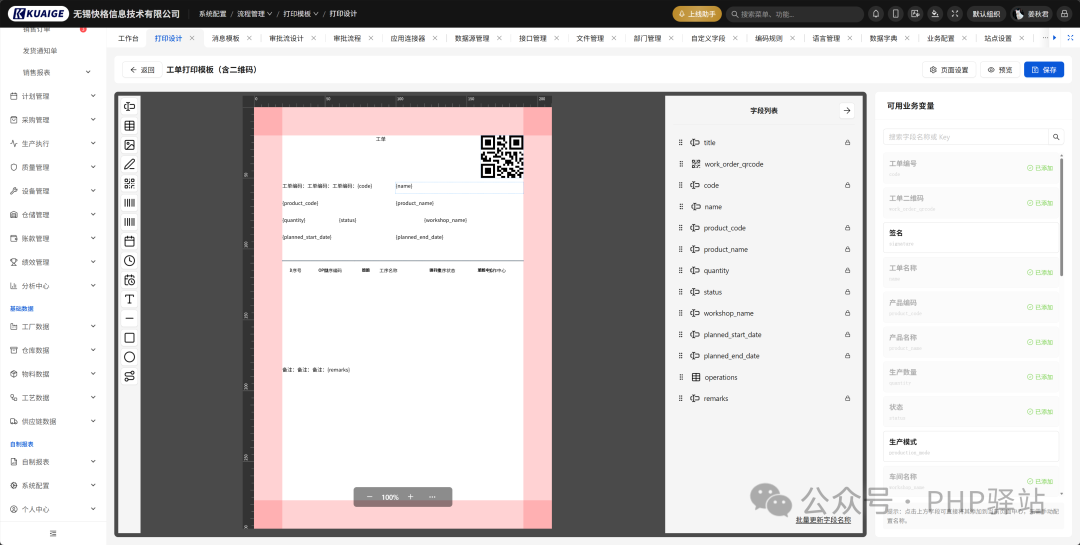

打印模板设计
BI 大屏设计
打印模板设计
BI大屏设计

设计亮点:打印模板自由设计、BI 大屏可视化,支持报表与看板定制。

生产执行

智能建议

图形化 BOM 设计

工单便捷操作
智能建议
图形化BOM设计
工单便捷操作

触屏终端界面

全流程跟踪

甘特图排产
触屏终端
全流程跟踪
甘特图排产

设计亮点:智能建议辅助决策、图形化 BOM 编辑、工单快捷操作、工位机触屏大按钮、甘特图排产、需求 → 工单 → 入库全链路追溯。

移动端与安全

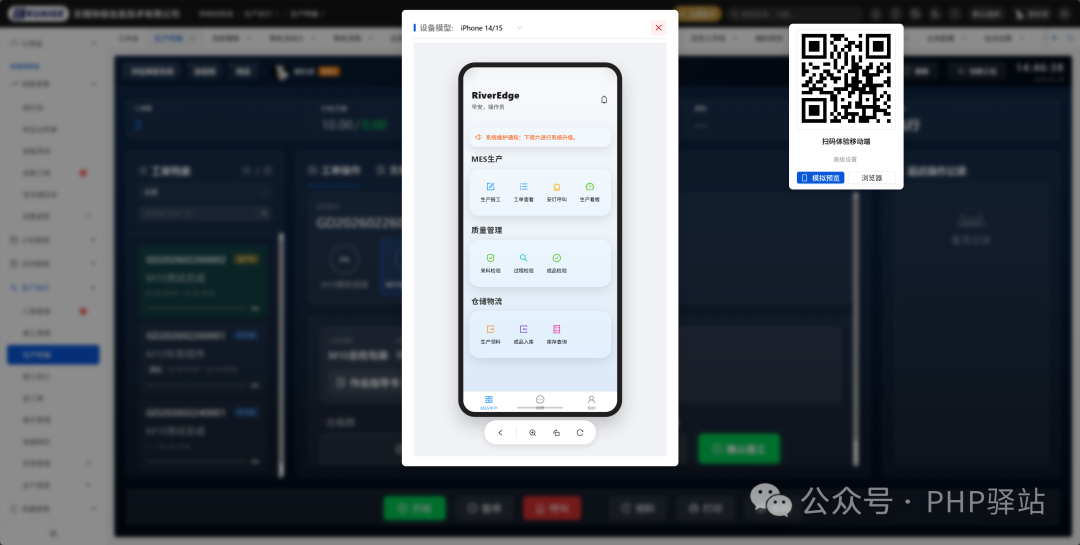

手机端集成

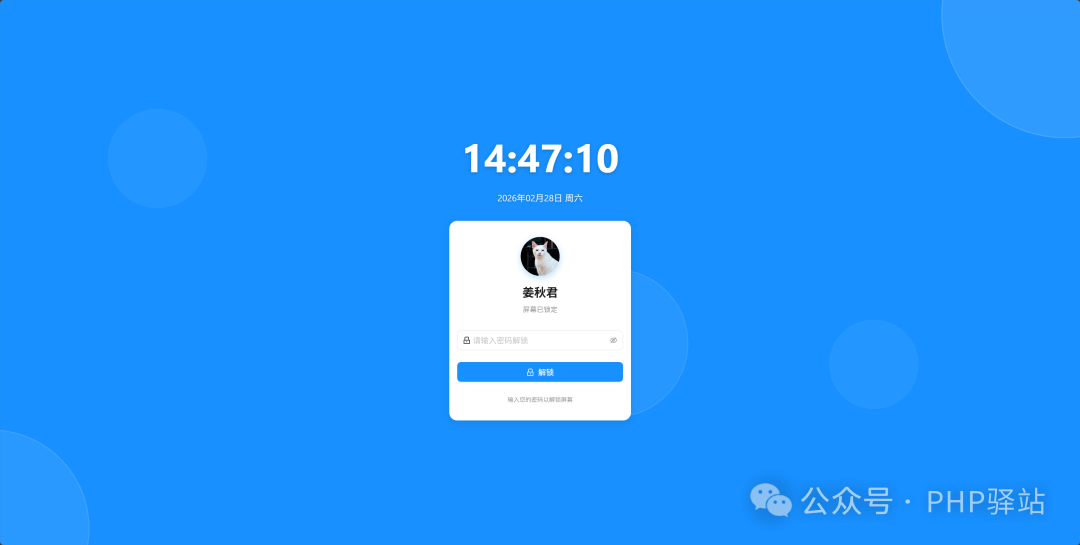

锁屏界面
手机端集成
锁屏界面

设计亮点:移动端适配、工位机锁屏保护,支持现场与远程协同。

数据与上线

高级搜索面板

嵌入式 Excel 在线导入

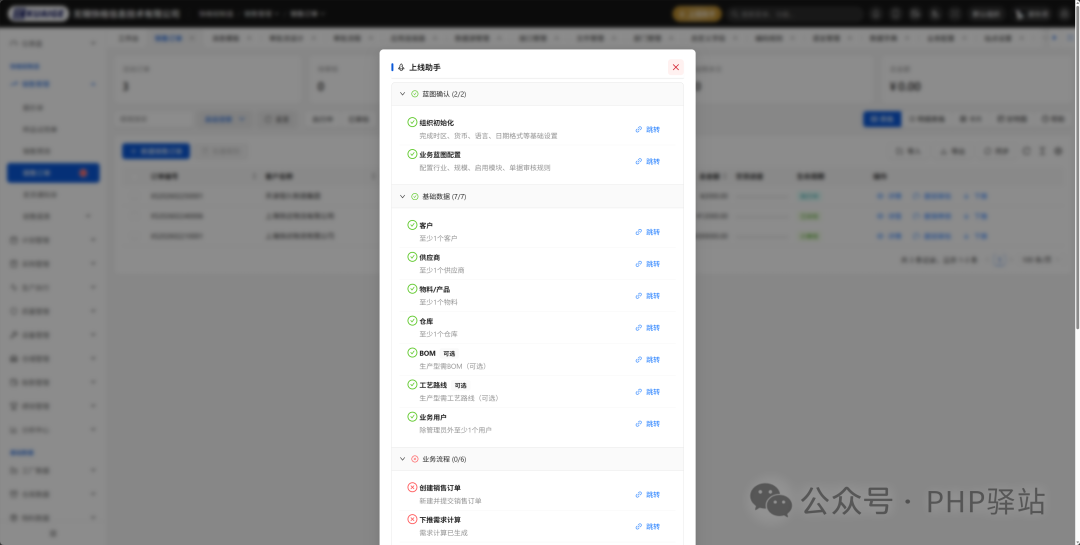

上线检查助手
高级搜索
Excel导入
上线检查

设计亮点:高级搜索多条件筛选、Univer 嵌入式 Excel 在线导入导出、上线检查助手引导配置,降低数据录入与上线门槛。

快速开始

环境:Node.js 22、Python 3.12、PostgreSQL 15、Redis 6

git clone https://github.com/kuaigeyun/kuaigeyun.git
cd riveredge
./Launch.dev.sh

使用部署面板可图形化完成环境检测、配置与一键启动,详见 部署面板使用指南。
